Мы в социальных сетях:

Процесс выполнения работ в домах № 129 и №131 по улице Лобкова, г. Екатеринбург

Капитальный ремонт многоквартирных домов по адресу г. Екатеринбург ул. Лобкова, д. 129 и д. 131 вышел на финишную прямую.

По состоянию на 10 марта 2017 года по каждому дому уже полностью завершена и сдана половина из запланированных работ.По итогам конкурсных процедур подрядная организация ООО «Компания «Капитал-Строй» определилась уже в октябре 2016 года и сразу же приступила к работам, поскольку губернатором Свердловской области был объявлен переход капитального ремонта на круглогодичный цикл. Строительно-монтажные работы проводились поэтапно с соблюдением всех технологических норм и правил.

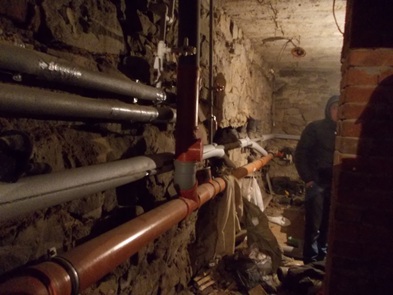

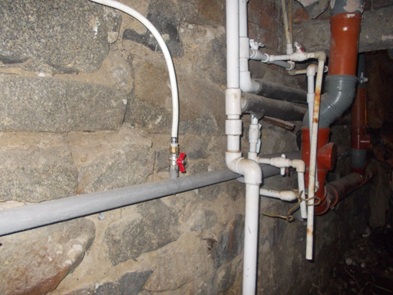

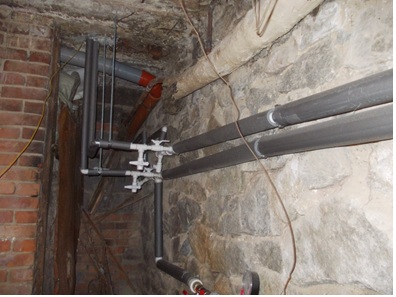

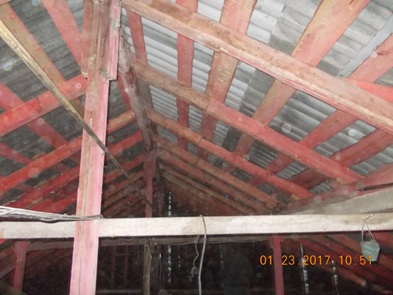

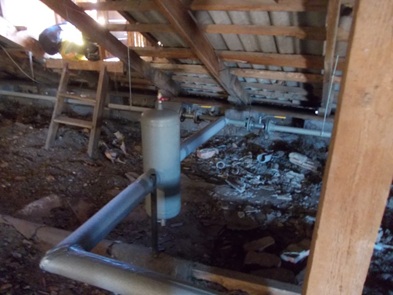

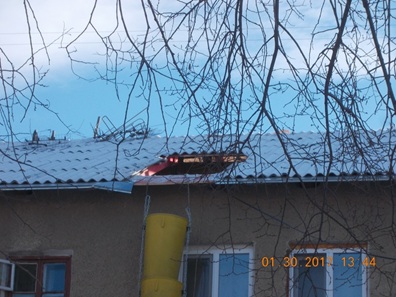

В доме на ул. Лобкова, 129 подрядная организация уже полностью завершила работы по капитальному ремонту систем водоотведения, холодного и горячего водоснабжения, а также крыши.

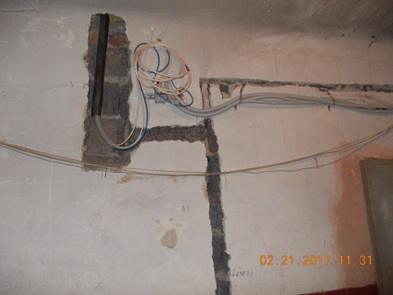

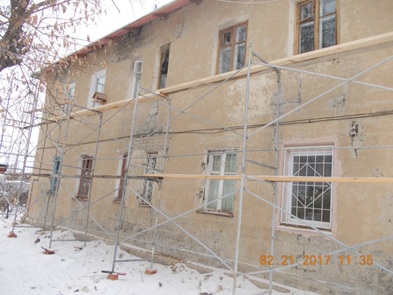

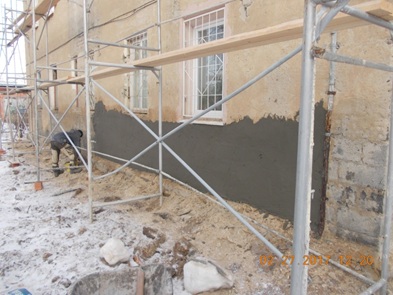

На 90% выполнен ремонт систем отопления и электроснабжения. Работы по фасаду уже начаты, их готовность оценивается в 20%. Подрядчик приступил к зачистке фасада от старой штукатурки и к дальнейшему его оштукатуриванию по сетке с добавлением незамерзающей присадки.

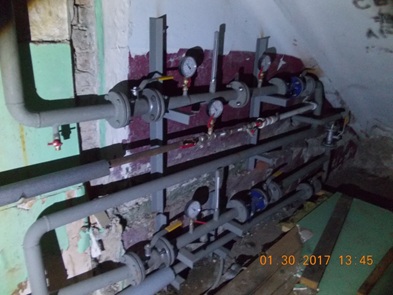

Закончены строительно-монтажные мероприятия по ремонту систем отопления, а также горячего и холодного водоснабжения в доме ул. Лобкова, 131.

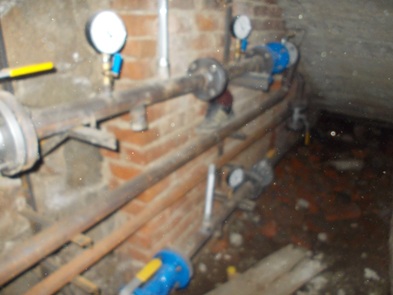

По результатам строительного контроля готовность крыши, систем электроснабжения и водоотведения составляет 90%.

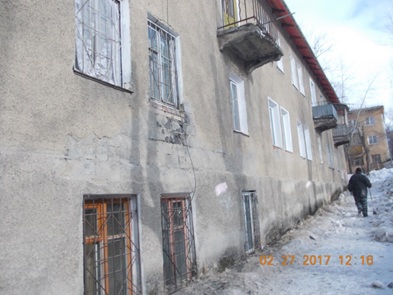

Фасад находится на начальной стадии ремонта, работы выполнены на 20%, производится очистка старой штукатурки.

С установлением положительного температурного режима подрядная организация ООО «Компания «Капитал-Строй» будет завершать ремонт фасада и подвальных помещений. По условиям договора работы должны быть сданы до конца 2017 года. Однако подрядная организация планирует полностью закончить капитальный ремонт по данным многоквартирным домам в конце мая текущего года.

Отметим, что на 2 марта 2017 года в Свердловской области сдано 249 видов работ по капитальному ремонту, из них более 30 выполнено и оплачено в муниципальном образовании г. Екатеринбург. На 374 из 632 объектов 2017 года уже ведутся работы по ремонту крыши, системы электроснабжения, а также на 302 домах идет работа по замене лифтового оборудования в рамках губернаторской программы «1000 лифтов». К концу отопительного сезона 2016-2017 годов часть плановых работ будет завершена и оплачена, и у подрядчиков на руках появятся средства для закупки материалов для дальнейшего ремонта фасадов и внутренних инженерных коммуникаций.

16.03.2017 00:00
2355

Мы находимся:

г. Екатеринбург, ул.Бориса Ельцина, д. 3, 6 этаж (Ельцин-Центр)

E-mail: fkr66@mail.ru

Приемная: +7(343) 287-54-54

Телефоны для жителей г. Екатеринбург: +7(343) 204 92 69, +7(343) 287-54-54

Телефон для жителей Свердловской области: 8-800-300-80-88

Подробнее
